2018年底我们承接了西安高新区长安通讯产业园林微路(东西四号路-东西八号路)市政工程。新的一年开始,也是我们诚安公路公司新的起点,从2019年1月17日开始,林微路原地貌高程复核。由于地下水位过高不方便施工,采用降水井明排排水法,2019年1月30日至2019年2月4号降水井施工完成。2019年2月11日雨水管道开始开挖,至三月初建设单位与施工单位签订的目标责任书确保35天内能达到通车条件,未完成约定的罚款10万元,这让我们工作十分紧张,为了节约时间,我们项目部员工24小时不间歇轮流工作,确保完成签订的目标。

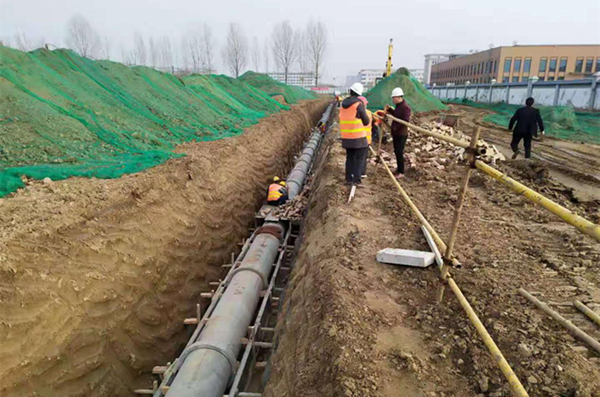

截止2019年3月13日现完成工作内容:YC1-YC10开挖、垫层、安管、平基、回填已全部完成。WC1-WC2开挖、垫层已完成、WC2-WC3开挖完成。电力工程K0+987过路管涵开挖、垫层、防水、防水保护层已完成。DJ23-DJ24开挖、砂石垫层已完成。
施工过程中注意事项有:
1、沟槽回填土沉陷:应严格按规范要求施工,使路基填方以及沟槽回填土的虚铺厚度按照压路机要求而不超过有关的规定,在路基总宽度范围内,必须采用水平分层方法来填筑。在回填土时必须结合回填的位置和施工条件合理选择填料和压实机器,以确保质量,必须注重回填土的质量,严禁回填任何树根、草皮及其腐植物或腐植土等,避免影响压实效果,导致沉陷,严格控制回填料的含水量,使其大于最佳含水量2%左右,注意雨后施工前,必须得先排干水,然后再分层次随填随压密实。
2、管道渗漏水:必须认真按规范要求施工,所用管材必须保证合格,确保管道基础的质量和稳定性。施工方必须注重回填土的质量,要保证回填土的合格,以确保质量,避免沉陷,检查井砌筑砂浆要饱满,勾缝全面不得遗漏,抹面前必须清洁和湿润表面,在抹面时及时压光收浆并养护,假如遇有地下水时,应该随砌筑及时完成抹面和勾缝,不能在回填以后再进行内勾缝或内抹面。必须严格按照要求做闭水试验。
3、检查井下沉、变形:雨水井及其检査井完成砌筑后,用3:7灰土分层回填方式回填井与工作坑之间,存在的较小间隙,并使用电动夯进行夯实,以确保间隙回填土的密,要警防不均匀沉降。首要是确保施工方严格按照相关规范和要求进行施工操作,把好各工序的质关,将沉降量控制在允许的范围之内。同时根据不同的地质特征对检查井进行基础的处理,控制检査井和路面间的不均匀沉降,达到管槽回填的密实度要求。
